Trong bối cảnh chuỗi cung ứng toàn cầu ngày càng đòi hỏi khắt khe về tiêu chuẩn an toàn lưu kho, việc thiết lập một hệ thống phòng cháy chữa cháy (PCCC) đạt chuẩn quốc tế là điều kiện tiên quyết đối với các doanh nghiệp logistics. Công trình thi công hệ thống PCCC tại Công ty TNHH ... là một trong những dự án trọng điểm, khẳng định tầm nhìn chiến lược của chủ đầu tư trong việc bảo vệ tài sản doanh nghiệp, tính mạng con người và duy trì mạch vận hành liên tục không đứt gãy. Dự án được triển khai toàn diện tại khu vực nhà kho và đặc biệt là phân khu kho ngoại quan (KNQ) – nơi lưu trữ hàng hóa xuất nhập khẩu với những yêu cầu nghiêm ngặt về kiểm soát rủi ro hỏa hoạn.
Hạng mục thi công hệ thống PCCC lần này không chỉ đơn thuần là việc lắp đặt các thiết bị cơ cơ bản, mà là một tổ hợp giải pháp kỹ thuật bao gồm hạ tầng thu nạp – dự trữ nước cốt lõi, mạng lưới đường ống phân phối áp lực cao, các hệ thống giá đỡ (support) gia cường chịu lực địa chấn và hệ thống cảnh báo, dập lửa tự động thông minh. Dưới sự điều phối và giám sát kỹ thuật chặt chẽ của Kỹ sư trưởng Phạm Quốc Duy, ban quản lý dự án cùng đội ngũ nhân lực chuyên môn cao đã và đang hiện thực hóa các tiêu chuẩn khắt khe nhất của tiêu chuẩn Việt Nam (TCVN) về an toàn cháy nổ hiện hành.
Báo cáo tiến độ ngày 08/06/2026 ghi nhận khối lượng công việc lớn được hoàn thành đồng bộ ở cả hai mũi nhọn: xây dựng hạ tầng nền móng và cơ điện chuyên sâu PCCC. Sự phối hợp nhịp nhàng giữa các tổ đội giúp tối ưu hóa thời gian và đảm bảo an toàn tuyệt đối tại công trường.

Hạng mục CV1: Đào đất hồ nước phòng cháy chữa cháy dự phòng Hồ nước dự phòng PCCC là trái tim của toàn bộ hệ thống chữa cháy khi xảy ra sự cố. Việc thi công đào đất hồ nước đòi hỏi độ chính xác cực cao về cao độ kỹ thuật và biện pháp gia cố thành vách. Trong ngày 08/06/2026, tổ đội xây dựng phối hợp cùng tài xế xe cuốc công suất lớn đã tiến hành bóc tách các lớp đất mặt, đào sâu theo đúng cao độ thiết kế đã được phê duyệt. Biện pháp thi công được tính toán kỹ lưỡng nhằm tránh sạt lở cấp tính, đặc biệt là trong bối cảnh thời tiết có thể có những diễn biến bất lợi. Toàn bộ khối lượng đất đào lên được phân loại ngay tại chỗ để phục vụ cho công tác hoàn trả mặt bằng hoặc vận chuyển đi nơi khác.
(1).png)

Hạng mục CV2: Thi công lắp đặt đường ống và hệ thống giá đỡ support trong kho ngoại quan Kho ngoại quan (KNQ) là khu vực có mật độ lưu trữ hàng hóa cao, không gian phía trên thường dành cho hệ thống kệ chứa hàng (racking). Do đó, việc thi công lắp đặt ống và hệ thống support (giá đỡ) đòi hỏi tính toán không gian hình học chuẩn xác để không xung đột với các hạng mục cơ điện khác và hệ thống kết cấu của nhà kho. Đội ngũ kỹ nhân công PCCC đã tiến hành định vị, khoan cấy bu-lông nở cường độ cao vào dầm bê tông, lắp đặt các thanh treo, giá đỡ chống rung chuyên dụng. Đường ống PCCC chính được đưa lên cao bằng thiết bị nâng hạ chuyên dụng, sau đó được cố định chặt chẽ vào hệ thống support, đảm bảo khả năng chịu áp lực lớn khi dòng nước áp cao đi qua.
.png)

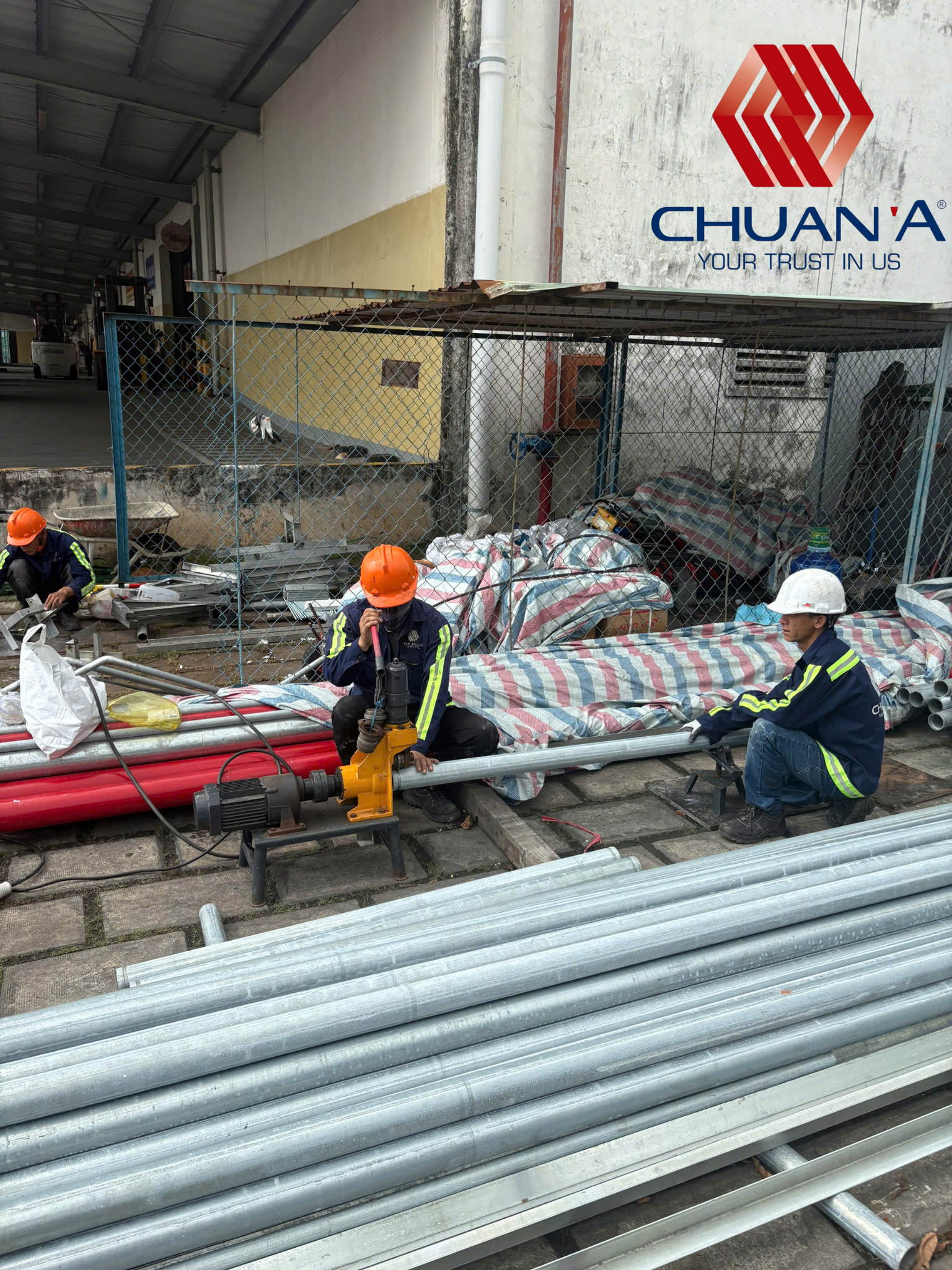

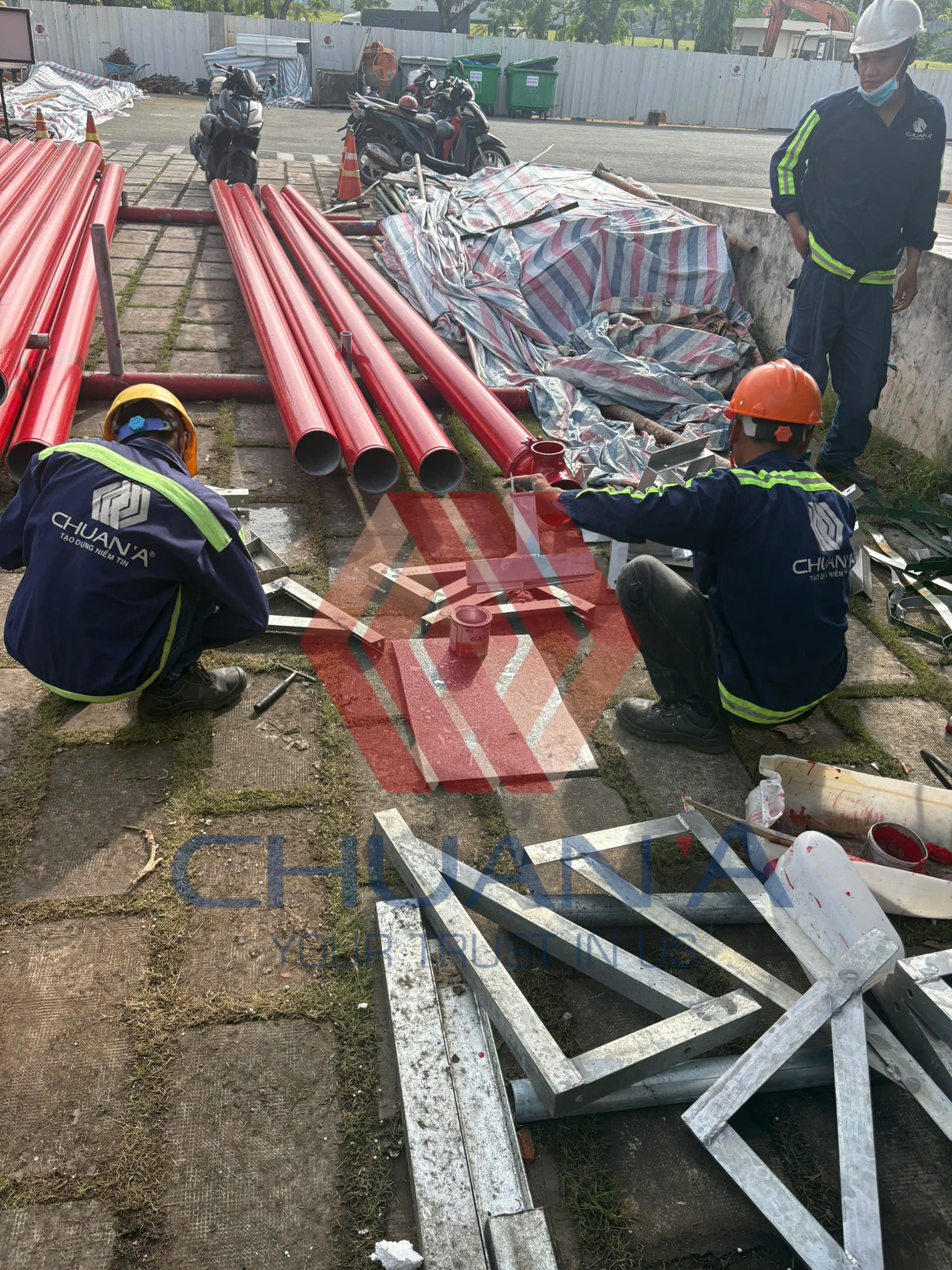

Hạng mục CV3: Gia công chế tạo ống PCCC tại xưởng phụ trợ Để đảm bảo tốc độ lắp đặt liên tục tại hiện trường, công tác gia công ống PCCC được thực hiện song song tại khu vực xưởng phụ trợ của công trường. Quá trình này bao gồm các bước: cắt ống theo kích thước bản vẽ chi tiết (shop drawing), vát mép, hàn tạo phôi, lăn rãnh (grooved) đối với các đường ống kết nối bằng khớp nối nhanh và sơn phủ chống rỉ sét. Việc gia công tại xưởng giúp kiểm soát tốt chất lượng mối hàn, độ đồng đều của các chi tiết kỹ thuật trước khi đưa vào lắp đặt thực tế trong kho ngoại quan, giảm thiểu tối đa sai sót và thời gian hao phí trên cao.
.png)
Hạng mục CV4: Công tác vệ sinh môi trường, vận chuyển xà bần và đất thừa Một công trường chuyên nghiệp là một công trường sạch sẽ và an toàn. Đồng thời với tiến độ đào hồ nước, ban giám sát đã điều động tổ đội xây dựng kết hợp cùng 02 xe ben chuyên dụng để thu gom, chuyển chở toàn bộ khối lượng đất thừa, xà bần và rác thải xây dựng ra khỏi khuôn viên công trình. Hoạt động này giúp mặt bằng thi công luôn thông thoáng, tạo điều kiện thuận lợi cho các phương tiện cơ giới khác di chuyển, đồng thời đáp ứng nghiêm ngặt các tiêu chuẩn về an toàn vệ sinh lao động và bảo vệ môi trường của Công ty TNHH ....

Sự thành công của ngày làm việc 08/06/2026 dựa trên một sơ đồ tổ chức nhân sự khoa học và hệ thống trang thiết bị cơ giới đồng bộ. Ban chỉ huy công trường đã bố trí lực lượng tinh nhuệ nhằm tối ưu hóa từng khâu sản xuất thông qua bảng phân công chi tiết. Hệ thống trang thiết bị công cụ dụng cụ hiện đại bao gồm: xe cuốc bánh xích có năng suất xúc cao; máy cắt đĩa, máy khoan bê tông cốt thép chuyên dụng tạo lỗ cấy bu-lông giá đỡ; xe chở xà bần tải trọng lớn. Tất cả các thiết bị cơ giới và thiết bị cầm tay đều được kiểm định an toàn nghiêm ngặt trước khi đưa vào vận hành, đảm bảo không có bất kỳ sự cố hỏng hóc nào làm gián đoạn tiến độ chung.
Hệ thống PCCC trong kho ngoại quan không chỉ đóng vai trò bảo vệ tài sản mà còn là một bộ phận không thể tách rời của thủ tục thông quan và bảo hiểm hàng hóa quốc tế. Các mặt hàng lưu trữ trong kho ngoại quan của Công ty TNHH ... rất đa dạng, có giá trị kinh tế cao và quy chuẩn quản lý khắt khe. Nếu xảy ra sự cố hỏa hoạn, thiệt hại không chỉ dừng lại ở giá trị vật chất của hàng hóa mà còn ảnh hưởng nghiêm trọng đến uy tín của chuỗi cung ứng toàn cầu, tiến độ giao hàng của các đối tác xuất nhập khẩu.
Việc đầu tư bài bản vào biện pháp thi công hệ thống ống chịu áp lực, các mối nối grooved linh hoạt kết hợp với hệ thống support chống động đất giúp hệ thống PCCC có tuổi thọ cao, hoạt động ổn định trong mọi điều kiện khắc nghiệt. Hồ nước dự phòng dung tích lớn đảm bảo nguồn cung cấp nước liên tục cho hệ thống sprinkler tự động và các họng thu nước vách tường trong suốt thời gian dài trước khi có sự can thiệp của lực lượng cứu hỏa chuyên nghiệp. Đây chính là tấm lá chắn vững chắc nhất, mang lại sự an tâm tuyệt đối cho khách hàng khi gửi hàng tại Thăng Long Logistics.
.png)
Với mốc thời gian bàn giao dự kiến vào ngày 25/08/2026, thời gian còn lại không còn quá dài nhưng hoàn toàn nằm trong tầm kiểm soát của Ban chỉ huy công trình dưới sự điều hành của Giám sát Phạm Quốc Duy. Các cột mốc tiến độ trung hạn đã được thiết lập chi tiết theo tuần và theo tháng để kiểm soát rủi ro chậm trễ. Sau khi hoàn thành công tác đào đất hồ nước và lắp đặt hệ thống ống, support thô trong kho ngoại quan, dự án sẽ chuyển sang giai đoạn đấu nối thiết bị trung tâm, kiểm tra áp lực đường ống (hydrostatic test) và tiến hành thử nghiệm đơn động, liên động toàn hệ thống.
.png)
Chúng tôi cam kết rằng mọi chi tiết nhỏ nhất từ vị trí khoảng cách của các support, chất lượng mối hàn ống PCCC cho đến kết cấu bê tông cốt thép của hồ nước đều tuân thủ chính xác bản vẽ thiết kế đã được cơ quan chức năng phê duyệt và thẩm duyệt PCCC. Sự nỗ lực làm việc không quản ngại khó khăn của tập thể cán bộ công nhân viên tại công trường Thăng Long Logistics chính là minh chứng rõ nét nhất cho uy tín, năng lực thực thi và trách nhiệm cao nhất đối với chất lượng công trình.
