Sơn Nền Epoxy Nhà Máy SX Kỹ Thuật Cao: Nhật Ký Công Trường 2026

Sơn Nền Epoxy Nhà Máy SX Kỹ Thuật Cao: Nhật Ký Công Trường 2026

Giải Pháp Thi Công Sơn Nền Epoxy Toàn Diện Cho Nhà Máy Sản Xuất: Nhật Ký Công Trường Thực Tế Và Quy Trình Kiểm Soát Chất Lượng Bề Mặt Sàn Công Nghiệp

Đặt vấn đề: Tầm quan trọng của mặt sàn trong hạ tầng nhà máy sản xuất

Trong kỷ nguyên công nghiệp hóa hiện đại và làn sóng dịch chuyển chuỗi cung ứng toàn cầu, các nhà máy sản xuất tại Việt Nam không chỉ đòi hỏi sự tối ưu về dây chuyền máy móc, công nghệ quản lý mà còn đặt ra những tiêu chuẩn vô cùng khắt khe cho kết cấu hạ tầng vật lý. Trong đó, mặt sàn nhà xưởng chính là hạng mục chịu áp lực vận hành lớn nhất.

Nền nhà xưởng sản xuất là nơi trực tiếp chịu tải trọng từ các hệ thống bệ máy công nghiệp nặng, lưu lượng di chuyển với tần suất cao của xe nâng hàng (forklift), xe kéo pallet. Đồng thời, đây cũng là bề mặt thường xuyên tiếp xúc với các tác nhân xâm thực cơ hóa học như dầu mỡ mỏ, hóa chất tẩy rửa, dung môi hữu cơ và các hạt bụi mịn phát sinh từ quá trình chế biến, gia công. Nếu không được bảo vệ bằng giải pháp vật liệu phù hợp, mặt sàn bê tông thô sẽ nhanh chóng bị mài mòn, phát sinh bụi bẩn bám vào hàng hóa, gây thấm ngược dầu mỡ làm kết cấu bê tông xuống cấp, thậm chí tạo ra môi trường mất an toàn lao động.

Chính vì lý do đó, thi công sơn nền Epoxy nhà máy đã trở thành một giải pháp tiêu chuẩn kỹ thuật bắt buộc cho các dự án xây dựng công nghiệp hiện đại. Một bề mặt sàn được phủ Epoxy đạt chuẩn không chỉ mang lại khả năng kháng lực, chống mài mòn và kháng hóa chất vượt trội, mà còn kiến tạo một không gian làm việc chuyên nghiệp, có tính thẩm mỹ cao, tăng cường độ sáng nhờ khả năng phản chiếu ánh sáng tự nhiên và đèn LED, từ đó giúp doanh nghiệp tiết kiệm điện năng đáng kể.

Hôm nay, chúng tôi xin gửi tới quý khách hàng và các đối tác cái nhìn thực tế, trực quan nhất từ công trường thông qua Nhật ký thi công ngày 23/06/2026 tại dự án Nhà Máy Sản Xuất kỹ thuật cao, đồng thời phân tích sâu sắc các giải pháp công nghệ cốt lõi giúp bề mặt sàn đạt độ bền bền vững theo thời gian.

1. Nhật Ký Thi Công Thực Tế Tại Công Trường (Ngày 23/06/2026)

Để đạt được mục tiêu bàn giao toàn bộ hạng mục sàn cho chủ đầu tư đúng thời hạn cam kết vào ngày 30/06/2026, ban quản lý dự án cùng đội ngũ kỹ sư và công nhân lành nghề đã triển khai đồng loạt chuỗi công việc chuẩn bị bề mặt cực kỳ nghiêm ngặt. Việc ghi chép và tuân thủ chặt chẽ nhật ký công việc hằng ngày là thước đo giúp kiểm soát tối đa các rủi ro kỹ thuật phát sinh trước khi tiến hành lăn/đổ các lớp polyme.

Công việc 1 (CV1): Bao che toàn diện khu vực thi công

Sơn Epoxy là dòng vật liệu polymer hóa cực kỳ nhạy cảm với các yếu tố môi trường ngoài trong giai đoạn lỏng và giai đoạn đóng rắn (curing). Chỉ một luồng gió mang theo bụi mịn từ xưởng bên cạnh hoặc tạp chất lơ lửng rơi vào màng sơn đang ướt cũng có thể gây ra hiện tượng rỗ màng sơn, bong tróc hoặc tạo các vết sần sùi mất thẩm mỹ.

Chính vì vậy, ngay từ đầu giờ sáng ngày 23/06, công tác bao che khu vực thi công đã được thực hiện một cách kỹ lưỡng. Đội ngũ thi công tiến hành lắp đặt hệ thống bạt quây dày, kín từ trần xuống sàn xung quanh phân khu được phân bổ thi công. Việc cô lập không gian này mang lại lợi ích kép: một mặt bảo vệ tuyệt đối màng sơn khỏi bụi bẩn từ môi trường nhà xưởng xung quanh, mặt khác ngăn chặn các hạt bụi bê tông phát sinh từ bước mài sàn bay ngược lại làm ảnh hưởng tới hoạt động của các phân khu sản xuất khác hoặc hệ thống văn phòng liền kề.

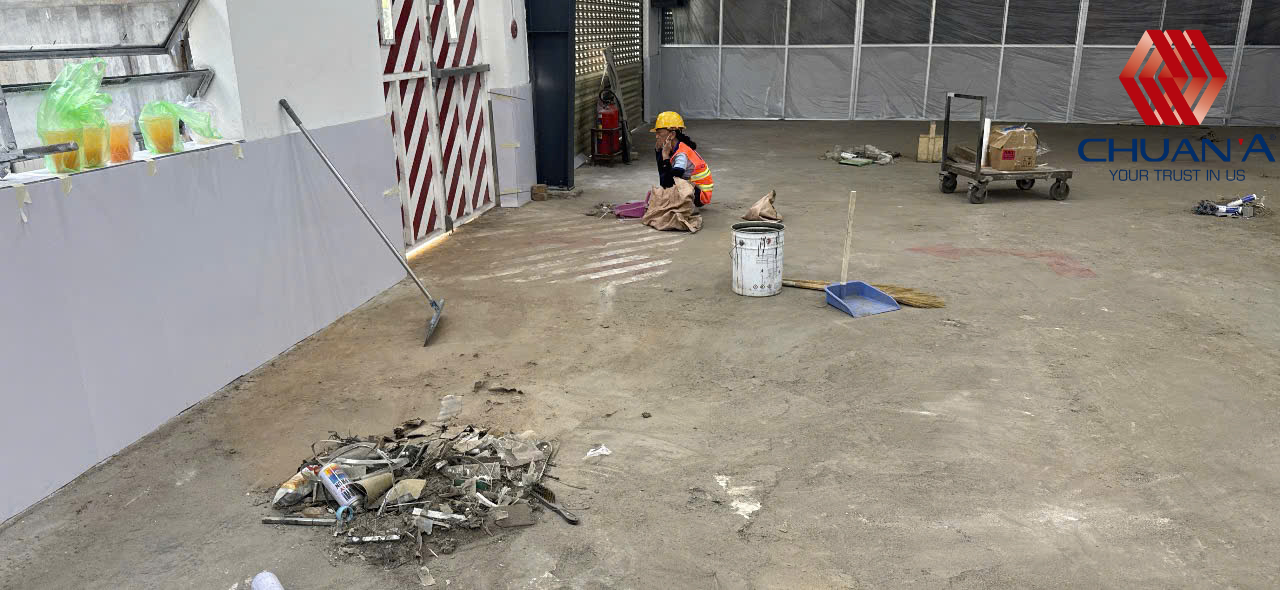

Công việc 2 (CV2): Dọn dẹp vệ sinh công nghiệp thô

Trước khi đưa các thiết bị cơ cơ học hạng nặng vào xử lý, toàn bộ bề mặt sàn bê tông nguyên bản phải được giải phóng khỏi các chướng ngại vật vật lý. Công nhân tiến hành thu gom rác thải công nghiệp, các mẩu cốp pha, dây thép li, xỉ hàn vương vãi trong quá trình xây dựng thô.

Tiếp đến, bề mặt được quét dọn sạch sẽ để lộ ra toàn bộ diện mạo của lớp nền bê tông gốc. Việc dọn vệ sinh thô giúp các kỹ sư giám sát dễ dàng phát hiện ra các khuyết tật hình học của sàn như các điểm lồi lõm cục bộ, các vết nứt chân chim hoặc các khu vực bê tông bị thấm dầu mỡ trước đó để lên phương án xử lý chuyên biệt.

Công việc 3 (CV3): Mài nền bê tông bằng máy công nghiệp công suất lớn

Đây là công đoạn quan trọng nhất, được ví như "trái tim" của quy trình xử lý bề mặt, quyết định đến 80% độ bám dính lâu dài của lớp sơn lót và lớp sơn phủ Epoxy với cốt sàn bê tông. Bề mặt bê tông sau khi đổ thường để lại một lớp màng xi măng chết (laitance) rất mỏng, yếu và không có kết cấu liên kết vững chắc. Nếu sơn trực tiếp lên lớp màng này, màng sơn sẽ nhanh chóng bị bong tróc cùng lớp xi măng chết chỉ sau vài tháng xe nâng di chuyển.

Để xử lý triệt để, đội ngũ kỹ thuật đã vận hành hệ thống máy mài sàn bê tông công nghiệp chuyên dụng gắn đĩa mài kim cương (diamond plugs). Quá trình mài cơ học này thực hiện đồng thời ba nhiệm vụ:

Đánh bay hoàn toàn lớp màng xi măng yếu, loại bỏ các tạp chất bám cứng trên sàn.

San phẳng các điểm gồ ghề cục bộ, tạo độ bằng phẳng đồng đều cho toàn bộ mặt sàn nhà máy.

Cào xước, mở ra hệ thống mao quản (lỗ nhỏ) của bê tông. Việc mở mao quản này cho phép lớp sơn lót Epoxy ở các bước sau có thể thẩm thấu sâu vào trong lòng khối bê tông từ 1 - 2mm, tạo ra một lớp liên kết cơ-hóa học cực kỳ bền vững, không thể bóc tách.

2. Nhân Lực Và Thiết Bị Điều Phối Tại Hiện Trường

Để một ngày làm việc đạt năng suất tối ưu, sự phối hợp nhịp nhàng giữa yếu tố con người và công nghệ thiết bị là điều kiện tiên quyết.

Về nhân lực: Công trường được vận hành bởi 01 Kỹ sư giám sát kỹ thuật dày dặn kinh nghiệm cùng 05 công nhân chuyên nghiệp, có chứng chỉ tay nghề chuyên sâu về sàn công nghiệp. Kỹ sư giám sát chịu trách nhiệm đo đạc độ ẩm của sàn bằng máy đo chuyên dụng, kiểm tra cao độ sàn, giám sát tỷ lệ trộn sơn và đôn đốc công nhân thực hiện đúng quy trình kỹ thuật. 5 công nhân được phân chia theo các tổ đội: vận hành máy mài, vận hành máy hút bụi, và xử lý bao che, trám trét.

Về thiết bị, vật tư: Trạm thi công cơ động tại nhà máy được trang bị đồng bộ các dòng máy móc hiện đại nhất hiện nay:

Máy mài sàn bê tông 3 pha công suất lớn: Đảm bảo áp lực mài đồng đều, tạo độ nhám bề mặt đạt tiêu chuẩn CSP (Concrete Surface Profile) của quốc tế.

Máy hút bụi công nghiệp HEPA: Được kết nối trực tiếp với máy mài hoặc đi ngay sau máy mài để hút sạch đến 99% lượng bụi mịn sinh ra, đảm bảo môi trường thi công sạch sẽ, bảo vệ sức khỏe người lao động và không làm bụi phát tán.

Máy đánh bột / Máy khuấy sơn chuyên dụng: Đảm bảo các thành phần A (sơn) và B (chất đóng rắn) của Epoxy được hòa trộn đồng nhất hoàn toàn ở cấp độ phân tử, tránh hiện tượng sơn bị chết cục bộ hoặc không đông cứng do trộn bằng tay không đều.

Hệ thống dây nguồn an toàn và tủ nguồn tạm: Đảm bảo dòng điện ổn định cho toàn bộ máy móc công suất lớn vận hành liên tục, giảm thiểu tối đa các sự cố về chập cháy hay gián đoạn nguồn điện.

3. Quy Trình Kỹ Thuật Sơn Nền Epoxy Tiêu Chuẩn Quốc Tế Cho Nhà Máy Sản Xuất

Để quý khách hàng có cái nhìn tổng quan và hiểu rõ sau bước mài sàn ngày hôm nay, công trình sẽ tiếp tục được triển khai theo các bước kỹ thuật tiêu chuẩn nào, chúng tôi xin tóm tắt quy trình 4 bước chuẩn hóa dưới đây:

Bước 1: Khảo sát kỹ thuật sàn bê tông (Độ ẩm & Mác bê tông): Sàn bê tông phải có mác từ 250 trở lên, được lót nilon chống thấm ngược từ lòng đất. Trước khi sơn, độ ẩm sàn phải dưới 5%. Nếu sàn bị ẩm, nước phía dưới sẽ hóa hơi, tạo áp suất đẩy bong tróc màng sơn từ bên dưới.

Bước 2: Hút bụi tinh và Trám trét khuyết tật: Sau khi mài sàn ở CV3, toàn bộ sàn được hút bụi tinh một lần nữa. Kế tiếp, kỹ thuật viên dùng keo Epoxy hai thành phần chuyên dụng kết hợp với bột thạch anh để trám trét toàn bộ các vết nứt, các lỗ rỗ li ti, tạo độ phẳng nhẵn tuyệt đối.

Bước 3: Thi công lớp sơn lót (Epoxy Primer) thẩm thấu sâu: Tiến hành lăn một lớp sơn lót chất lượng cao. Lớp sơn này như một lớp keo siêu liên kết, thấm sâu vào bê tông, khóa chặt các lỗ mao quản, ngăn độ ẩm và tăng cường độ cứng bề mặt.

Bước 4: Thi công các lớp sơn phủ hoàn thiện (Epoxy Topcoat): Tùy thuộc vào yêu cầu của nhà máy là sơn hệ lăn (02 lớp) hay sơn hệ tự phẳng (độ dày từ 1mm - 3mm), đội ngũ thi công sẽ tiến hành phủ các lớp sơn màu hoàn thiện. Khoảng thời gian giữa các lớp sơn phải đảm bảo từ 4 - 8 tiếng tùy thời tiết để màng polyme đóng rắn hoàn hảo.

4. Tiến Độ Thực Hiện Và Cam Kết Bàn Giao

Tính đến cuối ngày 23/06/2026, khối lượng hoàn thành của công tác chuẩn bị bề mặt (bao che, dọn vệ sinh, mài sàn) đã đạt được tiến độ đề ra, tạo tiền đề vững chắc cho việc lăn sơn lót vào ngày tiếp theo. Với tiến độ kiểm soát chặt chẽ theo từng giờ như hiện tại, chúng tôi tự tin khẳng định công trình sẽ được bàn giao cho Chủ đầu tư vào ngày 30/06/2026 đúng như dự kiến.

Việc bàn giao đúng hẹn không chỉ thể hiện uy tín của đơn vị thi công mà còn giúp nhà máy tối ưu hóa chi phí, nhanh chóng lắp đặt dây chuyền máy móc để đi vào sản xuất, đáp ứng các tiêu chuẩn khắt khe về ISO, GMP, hay HACCP trong sản xuất công nghiệp toàn cầu.CÔNG TRÌNH CHUẨN A

Xem thêm
  • Chia sẻ qua viber bài: Sơn Nền Epoxy Nhà Máy SX Kỹ Thuật Cao: Nhật Ký Công Trường 2026
  • Chia sẻ qua reddit bài:Sơn Nền Epoxy Nhà Máy SX Kỹ Thuật Cao: Nhật Ký Công Trường 2026

Bài viết gần đây

Loading...

Danh mục dịch vụ

Loading...

Thư viện ảnh

Loading...

Dịch vụ liên quan

Không có thông tin cho loại dữ liệu này
Loading...
Loading...
CÔNG TY CP ĐẦU TƯ XÂY DỰNG CÔNG TRÌNH CHUẨN A
