Cận cảnh quy trình thi công Fast-track tại nhà máy – Kỷ luật tạo nên chất lượng Chuẩn A.

Cận cảnh quy trình thi công Fast-track tại nhà máy – Kỷ luật tạo nên chất lượng Chuẩn A.

Tiêu đề: CHINH PHỤC TIÊU CHUẨN KHẮT KHE TẠI NHÀ MÁY

Hiện trạng: Hệ thống sàn FRP cũ xuống cấp, chân vách thạch cao bị mục do tác động từ môi trường xi mạ (Gold Plating & Pretreatment).

Giải pháp từ Chuẩn A: Đội ngũ 07 chuyên gia cùng hệ thống máy mài công nghiệp, máy hút bụi công suất lớn đang tập trung "thay áo mới" cho dự án.

Tiến độ: 90% lớp FRP cũ đã được phá bỏ, 65% nền sàn đã được mài tạo nhám chuẩn kỹ thuật.

Cam kết: Thi công sạch - Đúng tiến độ 05/05 - Đáp ứng mọi quy chuẩn an ninh và kỹ thuật của nhà máy FDI.

Mở/Đóng

    BÁO CÁO TIẾN ĐỘ THI CÔNG HẰNG NGÀY

    Dự án: Cải tạo Hệ thống Nhà máy

    Đơn vị thực hiện: Công ty TNHH Giải pháp & Thi công Chuẩn A

    I. THÔNG TIN CHUNG

    Ngày báo cáo: 30/03/2026

    Hạng mục: Thi công phòng Gold Plating (Mạ vàng) & Pretreatment (Tiền xử lý).

    Giám sát hiện trường: Trần Mạnh Hùng.

    Nhân lực: 01 Giám sát + 06 Công nhân tay nghề cao.

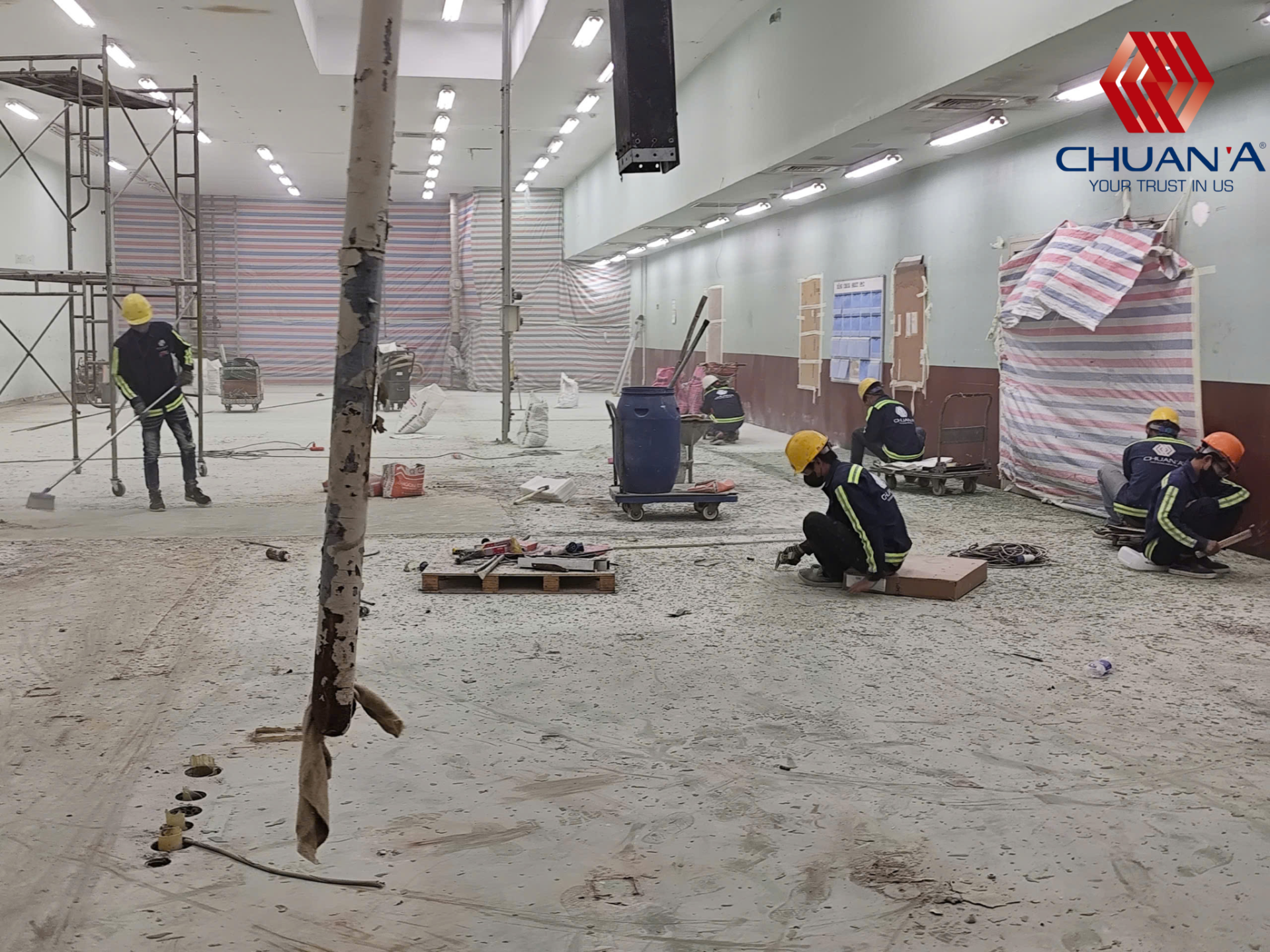

    Thiết bị điều động: Máy mài nền công nghiệp, máy cắt, máy hút bụi, máy khoan, đầm dùi, thang, dàn giáo chuyên dụng.

    II. CHI TIẾT CÁC HẠNG MỤC THI CÔNG

    Dựa trên hình ảnh ghi nhận tại hiện trường, đội ngũ Chuẩn A đã triển khai các công việc trọng điểm sau:

    STTNội dung công việcKhối lượng hoàn thànhĐánh giá kỹ thuật (Theo tiêu chuẩn Chuẩn A)

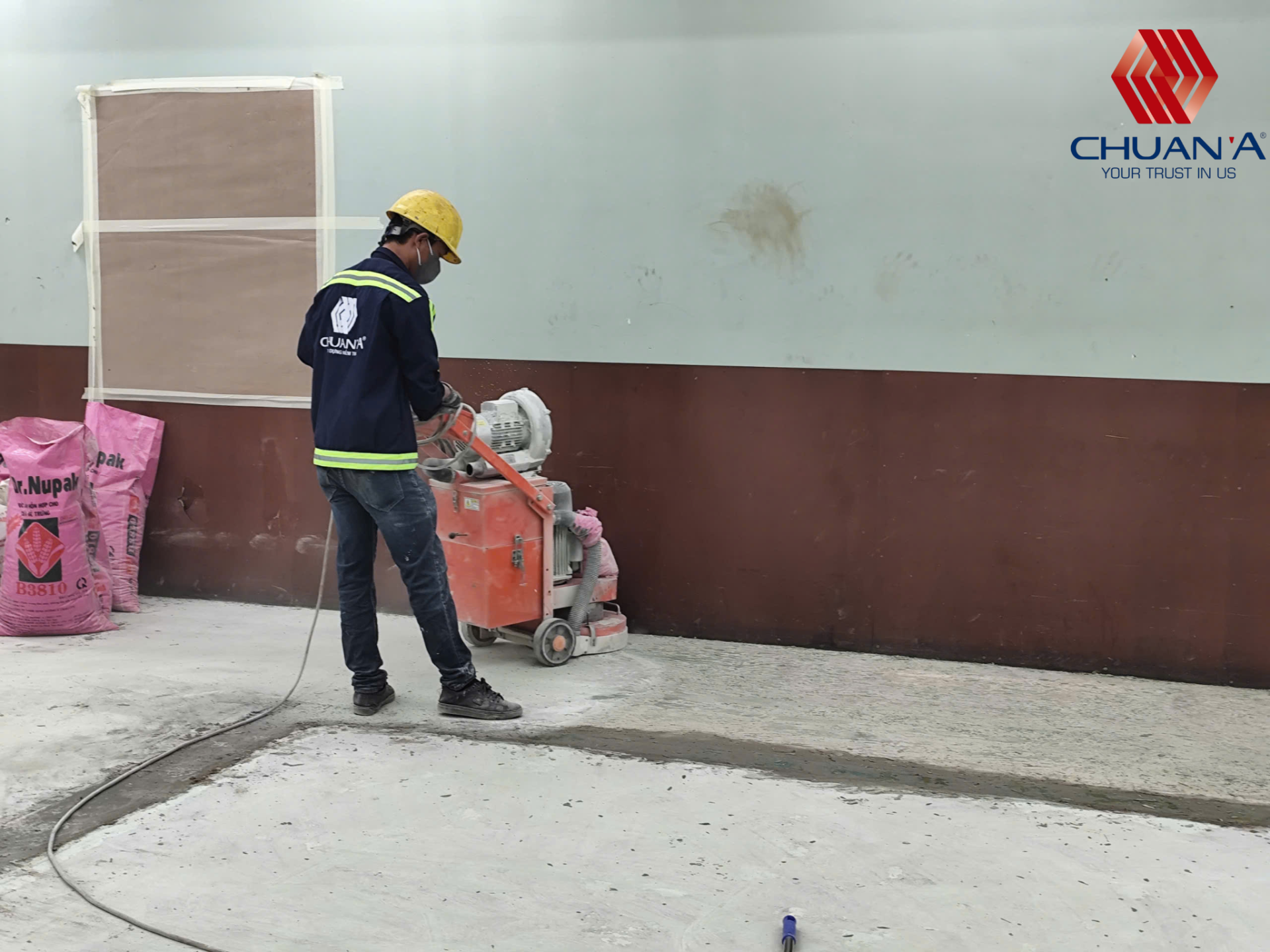

    01Mài sàn bê tông hiện hữu65%Sử dụng máy mài công suất lớn loại bỏ lớp tạp chất, tạo nhám bề mặt để tăng độ bám dính cho lớp phủ kế tiếp.
    02Phá bỏ lớp FRP cũ90%Bóc tách triệt để lớp nhựa cũ tại các khu vực tiếp xúc hóa chất. Đảm bảo nền sạch, không còn mảnh bám.
    03Gia cố chân vách thạch cao70%Loại bỏ phần thạch cao bị mục do oxy hóa/độ ẩm. Lắp mới chân vách gia cường, đảm bảo kết cấu vững chắc trước khi xử lý chống thấm.

    III. GHI CHÚ KỸ THUẬT TỪ GIÁM SÁT

    Vệ sinh môi trường: Do đặc thù phòng sạch/phòng hóa chất, máy hút bụi được vận hành liên tục trong quá trình mài sàn để kiểm soát nồng độ bụi, tránh ảnh hưởng đến các khu vực lân cận của nhà máy.

    An toàn lao động: Đội ngũ công nhân trang bị đầy đủ BHLĐ, hệ thống dàn giáo được kiểm tra chốt an toàn trước khi lên cao xử lý vách.

    Bảo mật hình ảnh: Tuân thủ quy định nghiêm ngặt của nhà máy  (Hình ảnh chỉ sử dụng cho mục đích báo cáo kỹ thuật nội bộ giữa đơn vị thi công và chủ đầu tư).

    IV. CAM KẾT TIẾN ĐỘ

    Dự kiến bàn giao: 05/05/2026.

    Kế hoạch ngày tiếp theo: 1. Hoàn tất 100% việc tháo dỡ FRP và dọn dẹp phế thải.

    2. Tiếp tục mài sàn các góc hẹp và chân cột.

    3. Hoàn thiện phần chân vách thạch cao còn lại.

    Quý khách có nhu cầu báo giá vệ sinh nhà xưởng hoặc tư vấn PCCC, Vui lòng liên hệ:
    CÔNG TY CP ĐẦU TƯ XÂY DỰNG CÔNG TRÌNH CHUẨN A

    • Chia sẻ qua viber bài: Cận cảnh quy trình thi công Fast-track tại nhà máy – Kỷ luật tạo nên chất lượng Chuẩn A.
    • Chia sẻ qua reddit bài:Cận cảnh quy trình thi công Fast-track tại nhà máy – Kỷ luật tạo nên chất lượng Chuẩn A.

    Bài viết gần đây

    Loading...

    Danh mục tin tức

    Loading...

    Thư viện ảnh

    Loading...

    Bài viết liên quan

    Không có thông tin cho loại dữ liệu này
    Loading...
    Loading...
    CÔNG TY CP ĐẦU TƯ XÂY DỰNG CÔNG TRÌNH CHUẨN A
