Cải Tạo Sàn Dock Container Đạt 69% Tiến Độ | Chuẩn A

Cải Tạo Sàn Dock Container Đạt 69% Tiến Độ | Chuẩn A

Chuẩn A cập nhật tiến độ cải tạo sàn dock container với 69% khối lượng hoàn thành. Công việc tập trung vào lắp đặt khung dầm và hàn kết nối kết cấu thép.

Mở/Đóng

    Chuẩn A cập nhật tiến độ thi công hạng mục cải tạo sàn dock container tại một công trình công nghiệp vào ngày 23/09/2026. Theo báo cáo hiện trường, khối lượng công việc đã hoàn thành đạt 69%, với các đội thi công đang tập trung vào lắp đặt hệ thống dầm và hoàn thiện các vị trí kết nối khung thép.

    Do yêu cầu bảo mật từ phía khách hàng, thông tin nhận diện tên công ty được giữ kín trong báo cáo. Nội dung dưới đây tập trung vào khối lượng công việc, nhân lực, thiết bị và tiến độ thực hiện tại công trường.



    Cập nhật tiến độ cải tạo sàn dock container

    Hạng mục cải tạo sàn dock container đang được triển khai theo kế hoạch với mục tiêu hoàn thành và bàn giao dự kiến vào ngày 07/10/2026.

    Tính đến ngày 23/09/2026, khối lượng hoàn thành đạt 69%. Đội ngũ thi công tiếp tục triển khai các công việc liên quan đến hệ thống kết cấu thép nhằm hoàn thiện mặt bằng theo yêu cầu của hạng mục.

    Việc cập nhật tiến độ theo từng ngày giúp đơn vị thi công theo dõi rõ những phần việc đã hoàn thành, những công việc đang thực hiện và khối lượng còn lại. Đối với hạng mục cải tạo sàn dock container, quá trình triển khai được thực hiện theo từng nhóm công việc cụ thể, từ gia công và bố trí cấu kiện đến lắp đặt và hoàn thiện các vị trí kết nối tại hiện trường.

    Từ hình ảnh thực tế có thể ghi nhận hệ thống khung thép đang được triển khai trên mặt bằng công trình. Nhiều vị trí đã được bố trí dầm theo khu vực, trong khi một số vị trí khác tiếp tục được thực hiện công tác gia công và hàn kết nối. Các hoạt động này đang góp phần hoàn thiện hệ thống kết cấu trong phạm vi cải tạo của hạng mục.



    Các công việc đang được triển khai

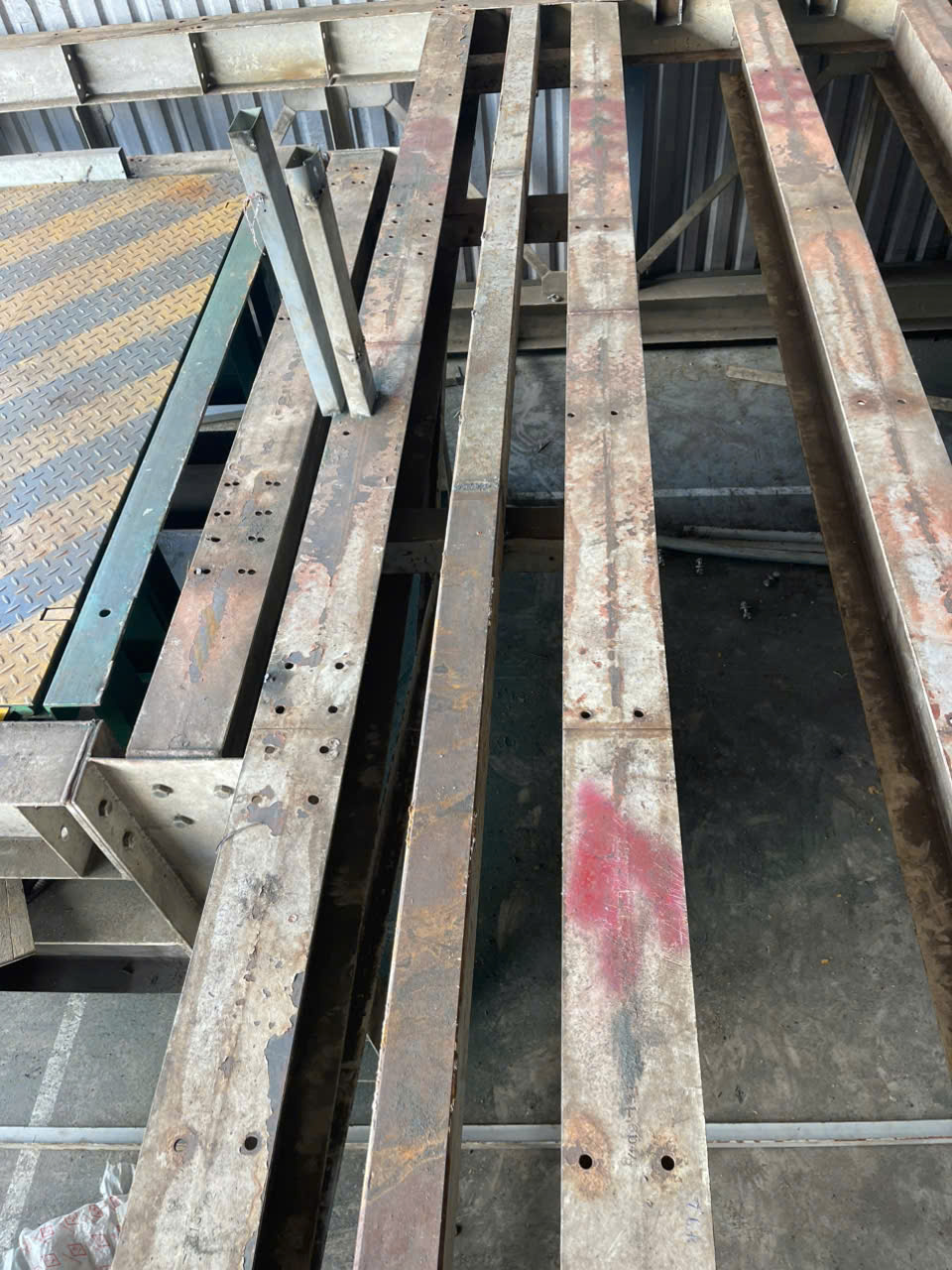

    Lắp đặt khung dầm chính

    Công tác lắp đặt khung dầm chính được thực hiện nhằm hình thành hệ thống kết cấu chịu lực chính cho khu vực sàn dock. Các cấu kiện thép được đưa vào vị trí và kiểm tra trong quá trình lắp đặt để phục vụ các bước kết nối và hoàn thiện tiếp theo.

    Việc bố trí dầm chính là một trong những phần việc quan trọng trong quá trình hình thành hệ thống khung của sàn. Các cấu kiện được tập kết tại khu vực thi công, sau đó được đưa vào vị trí theo phạm vi triển khai thực tế. Quá trình này cần được phối hợp giữa nhân sự giám sát và đội ngũ thi công để các phần việc tiếp theo có thể được thực hiện liên tục.

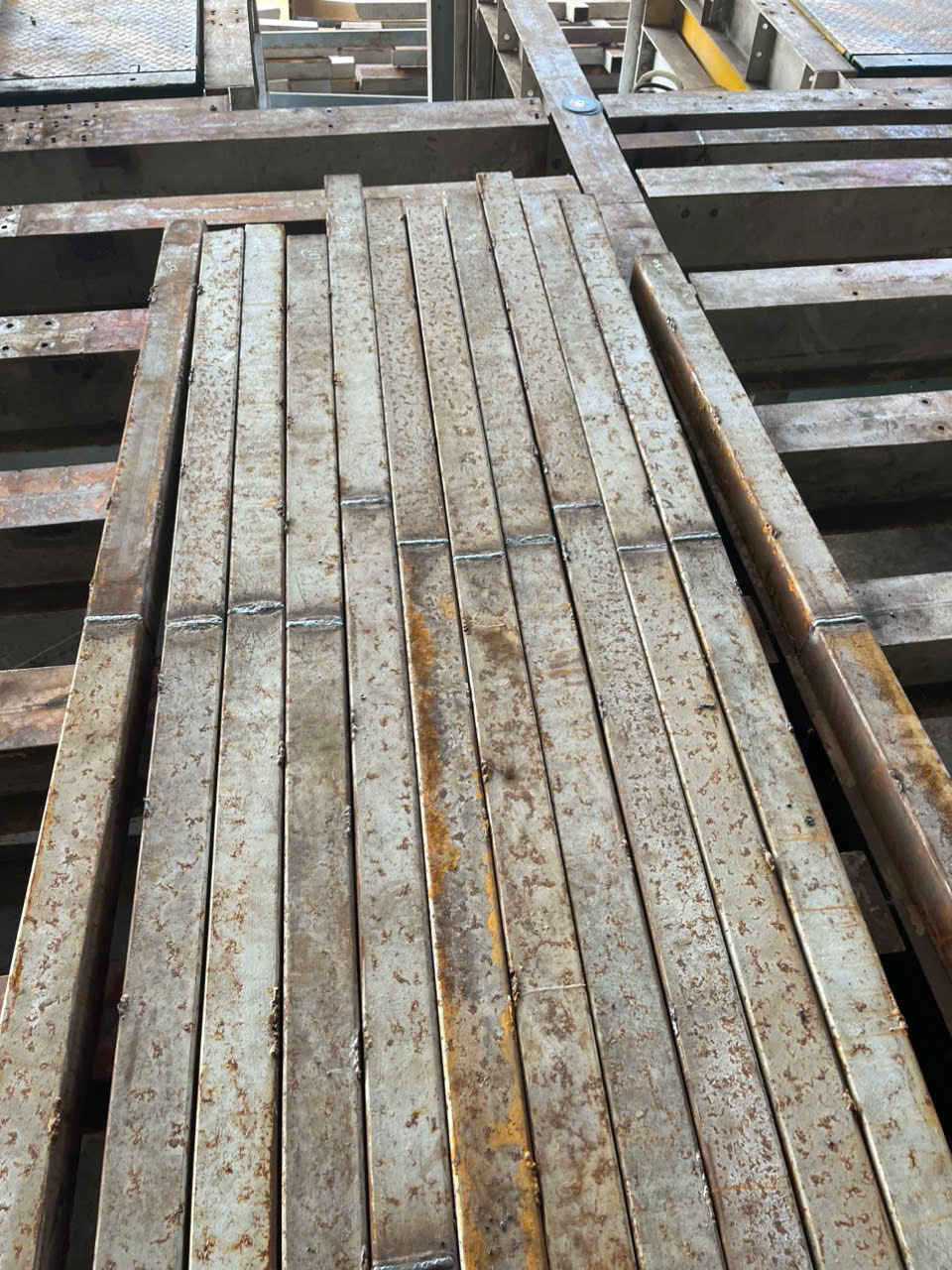

    Lắp đặt dầm phụ

    Sau khi triển khai hệ thống dầm chính, đội ngũ tiếp tục lắp đặt các dầm phụ theo bố trí của kết cấu. Dầm phụ có vai trò liên kết và phân bổ hệ thống khung thép, tạo nền tảng cho các bước hoàn thiện sàn trong phạm vi cải tạo.

    Các dầm phụ được triển khai trên nhiều vị trí của mặt bằng, tạo thành hệ thống liên kết với các cấu kiện đã được lắp đặt. Hình ảnh tại công trường cho thấy nhiều cấu kiện thép đang được sắp xếp và triển khai đồng thời tại các khu vực khác nhau, phản ánh quá trình thi công theo từng phần việc trong tổng thể hạng mục.

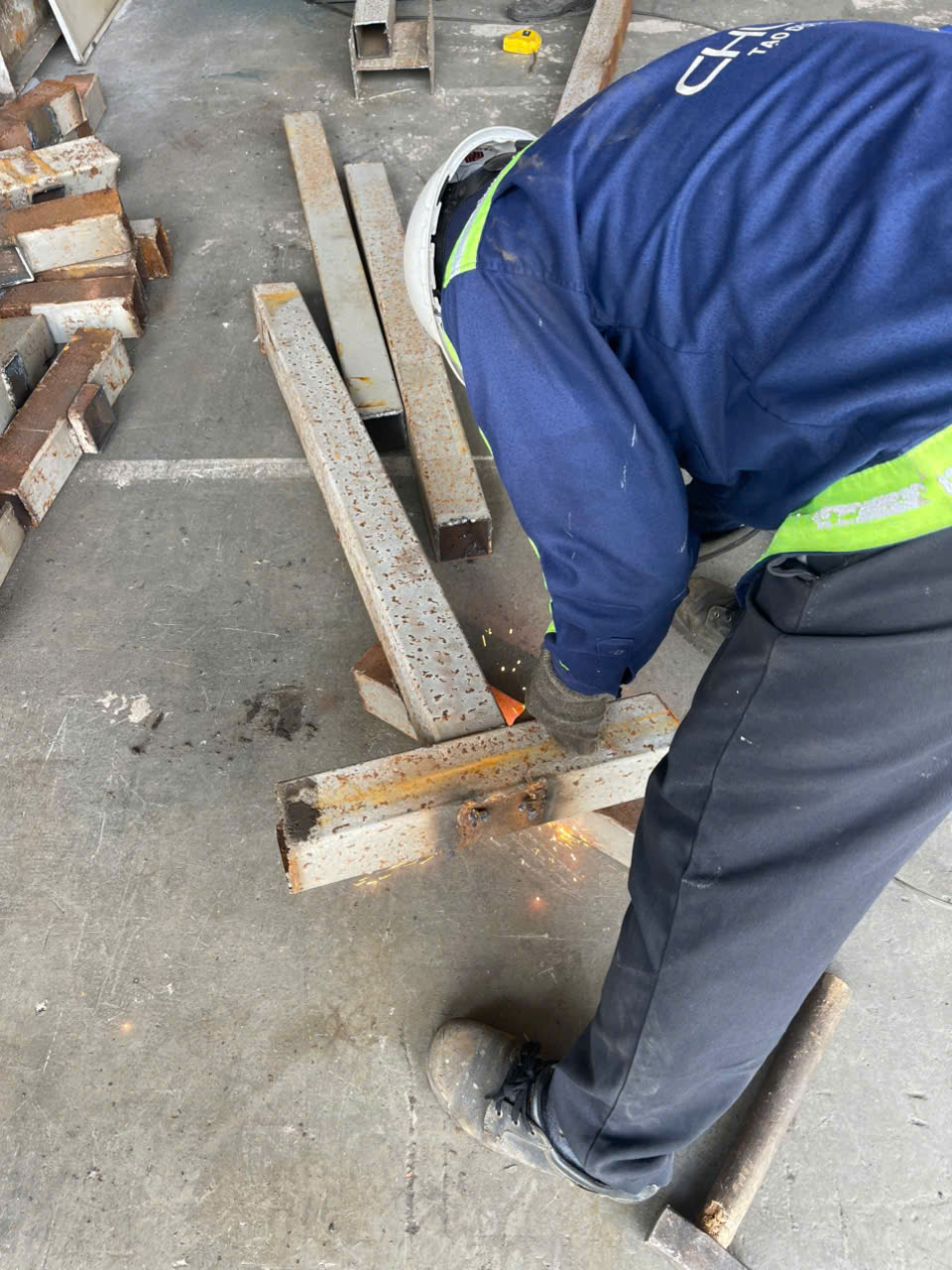

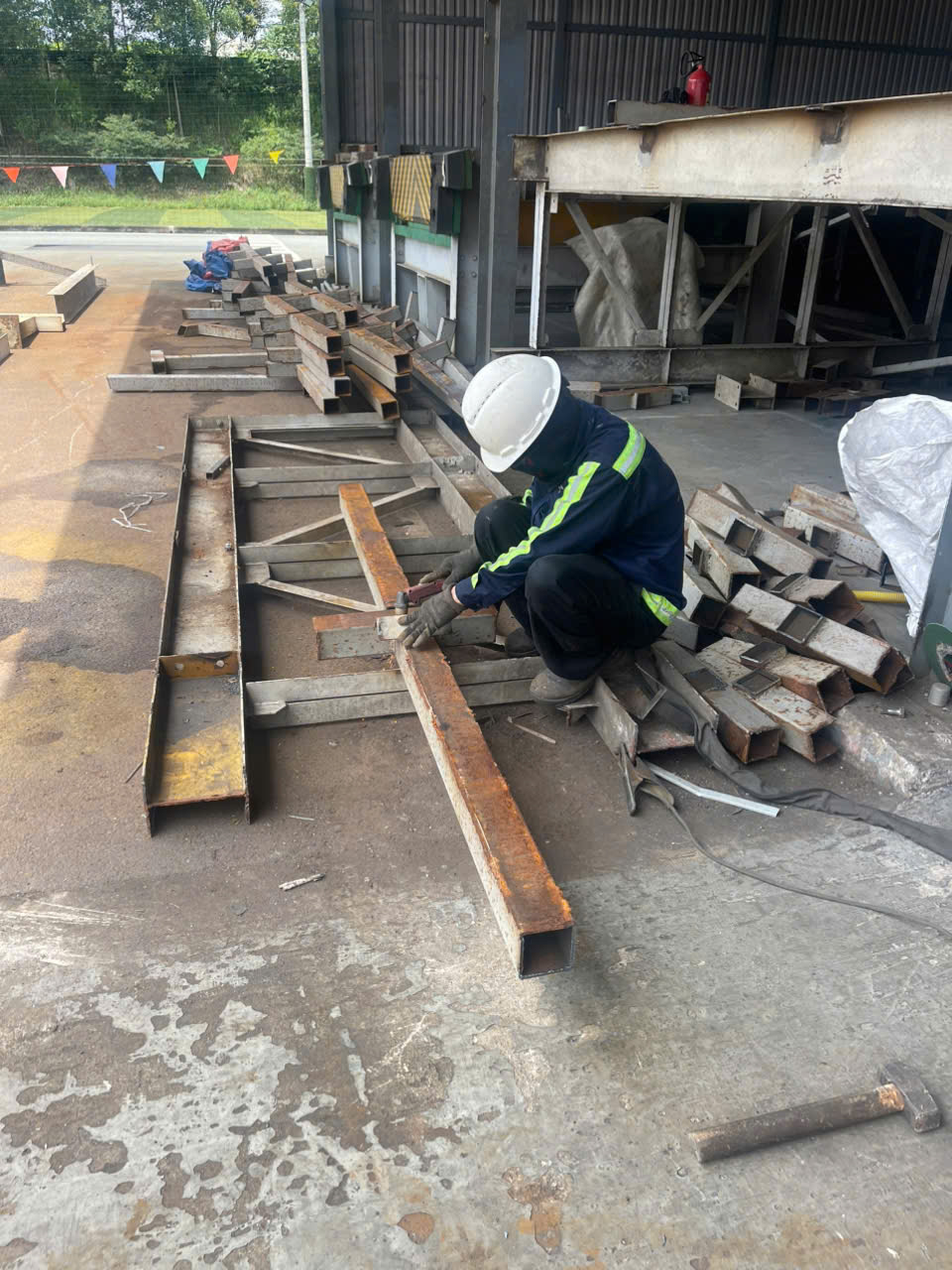

    Hàn kết nối khung thép

    Công tác hàn được triển khai tại các vị trí kết nối giữa các cấu kiện thép. Hình ảnh thực tế tại công trường ghi nhận đội ngũ kỹ thuật đang sử dụng máy hàn để hoàn thiện các mối nối của hệ thống khung.

    Bên cạnh máy hàn, công trường còn sử dụng máy plasma và máy cắt tay để phục vụ việc gia công, điều chỉnh và hoàn thiện các cấu kiện theo yêu cầu thi công.

    Công đoạn hàn được thực hiện tại các vị trí kết nối sau khi cấu kiện được bố trí trong khu vực cần triển khai. Việc kết hợp giữa gia công, cắt và hàn giúp đội ngũ xử lý các phần việc liên quan trực tiếp đến hệ thống khung thép trong quá trình lắp đặt. Các công việc được thực hiện nối tiếp nhau để đáp ứng tiến độ chung của hạng mục.



    Phối hợp các công việc trên mặt bằng

    Trong quá trình cải tạo sàn dock container, các công việc lắp đặt, gia công và hàn kết nối được triển khai nối tiếp theo từng khu vực. Việc phối hợp giữa các phần việc giúp đội ngũ xử lý cấu kiện tại chỗ, đưa dầm vào vị trí và tiếp tục hoàn thiện các liên kết cần thiết trên hệ thống khung thép. Đây cũng là những nội dung được thể hiện qua các hình ảnh ghi nhận tại công trường trong ngày 23/09/2026.

    Khu vực thi công hiện có nhiều cấu kiện thép được tập kết để phục vụ lắp đặt. Các dầm chính và dầm phụ được bố trí trên mặt bằng, trong khi một số vị trí tiếp tục được thực hiện công tác hàn. Việc triển khai theo từng khu vực giúp quá trình thi công được cập nhật cụ thể theo khối lượng thực tế thay vì chỉ đánh giá tiến độ theo tổng thể.

    Nhân lực và thiết bị tại công trường

    Trong ngày 23/09/2026, lực lượng triển khai tại công trường gồm:

    • 01 giám sát phụ trách theo dõi công việc tại hiện trường.
    • 04 công nhân thực hiện các công tác lắp đặt, gia công và hàn kết nối kết cấu thép.

    Các thiết bị được sử dụng gồm:

    • Máy hàn.
    • Máy plasma.
    • Máy cắt tay.

    Hình ảnh ghi nhận tại công trường cho thấy đội ngũ đang làm việc trực tiếp trên hệ thống khung thép, thực hiện các công đoạn lắp đặt và hàn kết nối theo tiến độ của hạng mục.

    Việc bố trí nhân lực và thiết bị được tổ chức phục vụ trực tiếp cho các công việc đang triển khai. Người giám sát theo dõi hiện trường, trong khi nhóm công nhân thực hiện lắp đặt, gia công và hàn kết nối. Các thiết bị như máy hàn, máy plasma và máy cắt tay được sử dụng cho những phần việc tương ứng, hỗ trợ quá trình xử lý cấu kiện và hoàn thiện kết nối tại công trường.



    Ý nghĩa của việc cải tạo hệ thống sàn dock container

    Sàn dock container là khu vực gắn với hoạt động vận chuyển và kết nối giữa khu vực nhà xưởng với phương tiện phục vụ xuất nhập hàng. Khi hạng mục này cần được cải tạo, việc tổ chức lại hệ thống khung và hoàn thiện mặt bằng là một phần trong kế hoạch triển khai tại công trình. Phạm vi công việc cụ thể của từng dự án sẽ phụ thuộc vào hiện trạng và yêu cầu kỹ thuật đã được thống nhất.

    Với hạng mục đang được Chuẩn A triển khai, trọng tâm của báo cáo ngày 23/09/2026 là quá trình lắp đặt khung dầm chính, dầm phụ và hàn kết nối khung thép. Đây là những công việc trực tiếp tạo nên hệ thống kết cấu đang được ghi nhận trong bộ ảnh hiện trường. Việc cập nhật rõ từng nhóm công việc giúp khách hàng và các bên liên quan có thêm cơ sở để theo dõi quá trình thực hiện.

    Hình ảnh thực tế trong quá trình thi công

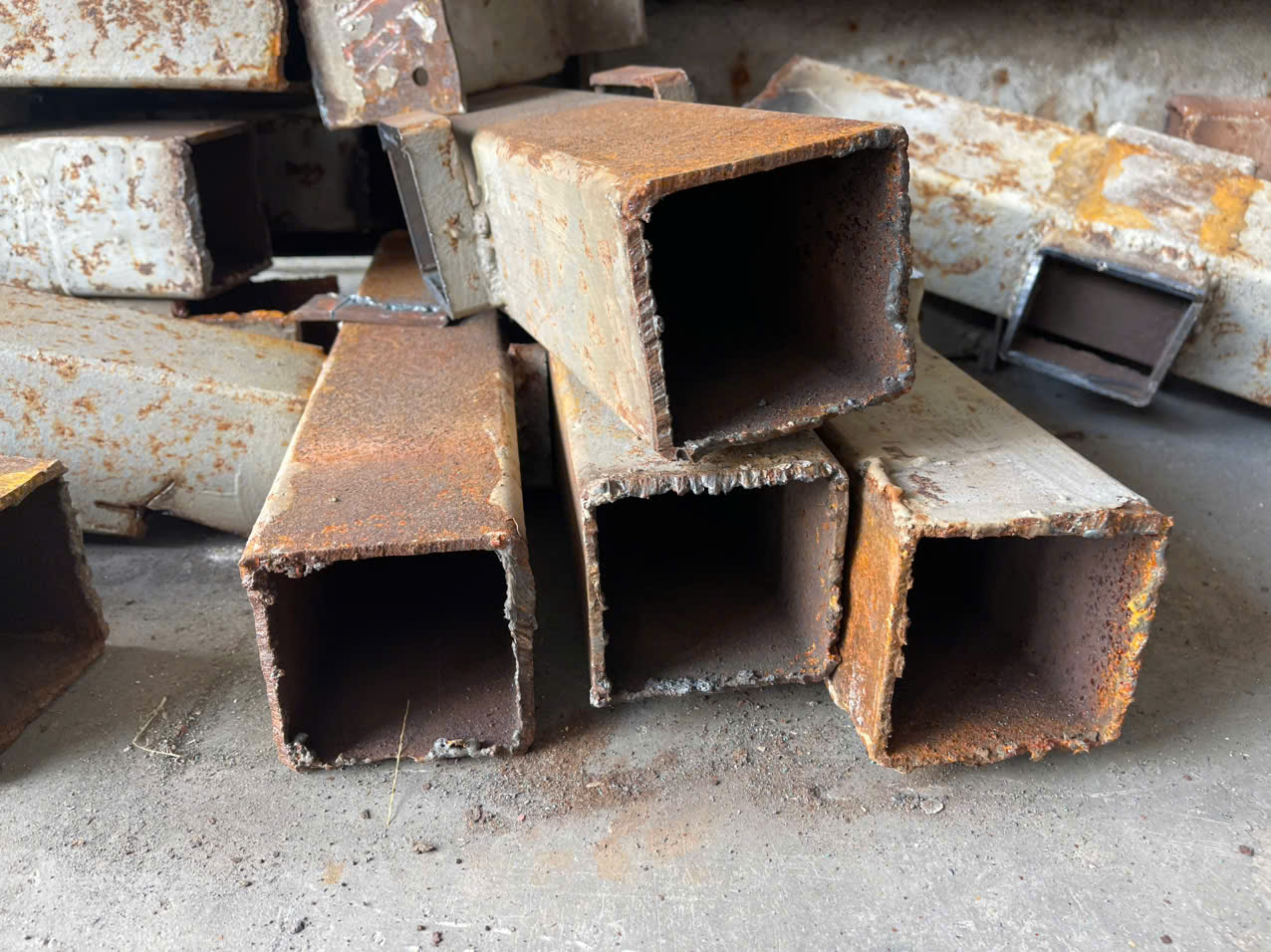

    Bộ ảnh hiện trường ghi nhận nhiều giai đoạn khác nhau của hạng mục cải tạo sàn dock container. Từ khu vực gia công cấu kiện và cắt thép, đến quá trình lắp đặt dầm trên mặt bằng và thực hiện các mối hàn, mỗi hình ảnh phản ánh một phần công việc đang được triển khai trong ngày báo cáo.

    Hình ảnh cũng cho thấy các cấu kiện thép được tập kết và sắp xếp tại nhiều vị trí trên công trường để phục vụ quá trình lắp đặt. Trong một số khu vực, công nhân trực tiếp thực hiện công việc hàn kết nối tại vị trí bên trong hệ thống khung. Việc ghi nhận hình ảnh thực tế giúp theo dõi trực quan quá trình triển khai và đối chiếu với khối lượng công việc đã được cập nhật.

    Đây là cơ sở để Chuẩn A tiếp tục tổng hợp thông tin tiến độ và cập nhật tình hình thực hiện của hạng mục theo từng thời điểm, đồng thời bảo đảm nội dung công khai không làm lộ thông tin nhận diện theo yêu cầu của khách hàng.



    Tiến độ thực hiện và kế hoạch bàn giao

    Theo báo cáo ngày 23/09/2026, khối lượng hoàn thành đạt 69%. Công trình đang tiếp tục được triển khai để hoàn thiện các phần việc còn lại.

    Với khối lượng đã thực hiện, các công việc tiếp theo sẽ tập trung vào phần việc còn lại của hạng mục theo kế hoạch thi công. Việc duy trì tiến độ được thực hiện song song với quá trình theo dõi hiện trường, phối hợp nhân lực và sử dụng thiết bị phù hợp cho từng công đoạn.

    Ngày bàn giao dự kiến: 07/10/2026.

    Chuẩn A tiếp tục theo dõi tiến độ tại hiện trường và triển khai các công việc theo kế hoạch đã đề ra cho hạng mục cải tạo sàn dock container. Các cập nhật tiếp theo sẽ được thực hiện trên cơ sở tình hình thi công thực tế và khối lượng công việc tại công trường.



    CÔNG TY CP ĐẦU TƯ XÂY DỰNG CÔNG TRÌNH CHUẨN A

    Địa chỉ: Trung tâm dịch vụ KCN Amata, phường Long Bình, tỉnh Đồng Nai, Việt Nam.
    Hotline: 0907 494 549
    Email: info@chuana.com.vn
    Website:https://chuana.com.vn/

    Liên hệ Chuẩn A để trao đổi nhu cầu khảo sát, lập phương án và triển khai bảo trì nhà máy tại Đồng Nai.

    • Chia sẻ qua viber bài: Cải Tạo Sàn Dock Container Đạt 69% Tiến Độ | Chuẩn A
    • Chia sẻ qua reddit bài:Cải Tạo Sàn Dock Container Đạt 69% Tiến Độ | Chuẩn A

    Bài viết gần đây

    Loading...

    Danh mục tin tức

    Loading...

    Thư viện ảnh

    Loading...

    Bài viết liên quan

    Không có thông tin cho loại dữ liệu này
    Loading...
    Loading...
    CÔNG TY CP ĐẦU TƯ XÂY DỰNG CÔNG TRÌNH CHUẨN A
